水电站机电设备安装主要包含:水轮发电机组安装、水电站水力机械辅助设备安装、水电站电气设备安装等。
1、水电站机电设备安装遵循的主要标准及规范

2、水轮发电机组安装工程
1)立式轴流水轮发电机组安装图解及安装过程控制要点
·安装图解

安装过程控制点
质量控制点:
·尾水锥管、转轮室、座环中心、高程、水平控制;
·定子、下机架中心、高程、水平控制;
·转轮与转轮室间隙、定子与转子空气间隙、轴瓦间隙、机组盘车(转动部分垂直度)控制;
·机组埋件二期混凝土浇筑质量控制。
安全控制:设备吊装安全及临空作业安全控制。
工期控制:设备埋件安装时间节点与土建施工进度控制。
协调控制:设备安装与土建施工单位交叉作业控制。
2)卧式混流式水轮发电机组安装图解及安装过程控制要点
·安装图解

安装过程控制点
质量控制点:
·尾水锥管、进水弯管、进水管相对位置尺寸、水平、高程的控制;
·蜗壳垂直度、转轮中心的控制;
·转轮与转轮室间隙、定子与转子空气间隙、轴瓦间隙、转子大轴水平度的控制;
·机组埋件二期混凝土浇筑质量控制。
安全控制:设备吊装安全控制。
工期控制:设备埋件安装时间节点与土建施工进度控制。
协调控制:设备安装与土建施工单位交叉作业控制。

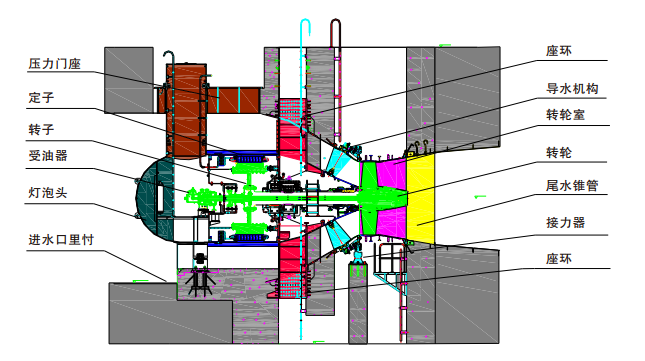

3)贯流式水轮发电机组安装图解及安装过程控制要点
·安装图解

安装过程控制点
质量控制点:
·尾水锥管、进水管里忖、座环相对位置尺寸、中心、高程的控制;
·尾水锥管、座环垂直度的控制;
·转轮与转轮室间隙、定子与转子空气间隙、轴瓦间隙、转子大轴水平度的控制;
·转桨式转轮、受油器装配间隙与密封的控制;
·机组分瓣件连接及机组整体密封的控制;
·机组埋件二期混凝土浇筑质量控制。
安全控制:设备吊装、临空作业安全控制。
工期控制:设备埋件安装时间节点与土建施工进度控制。
协调控制:设备安装与土建施工单位交叉作业控制。
4)冲击式水轮发电机组安装图解及安装过程控制要点
·安装图解

安装过程控制点
质量控制点:
·进水压力管与水轮机相对高程、位置的控制;
·转轮水斗中心与射流喷针中心调整的控制;
·定子与转子空气间隙、轴瓦间隙、转子大轴水平度的控制;
·管道连接及水轮机过流部件密封控制;
·机组埋件二期混凝土浇筑质量控制。
安全控制:设备吊装安全、高压水压力安全控制。
工期控制:设备埋件安装时间节点与土建施工进度控制。
协调控制:设备安装与土建施工单位交叉作业控制。
3、水电站辅助设备安装
水电站辅助设备安装包含:调速器安装、油水汽系统安装。
1)调速器(油压装置)安装
安装工艺及质量控制:
·设备基础位置、高程、水平调整及控制;
·调速系统与水轮机导水机构连接、调整控制;
·调速系统与电气控制系统连接、调整控制;
·高油压调速系统管道连接(焊接)工艺控制。
安全控制:设备吊装及油压系统压力控制。
工期控制:发电机组安装施工进度关联控制。
2)水电站油、水、汽系统设备安装
安装工艺及质量控制:
·设备基础位置、高程、水平调整及控制;
·设备基础二期混凝土浇筑质量控制;
·设备与管道连接、电气连接的工艺控制;
·管道敷设(预埋)的高程、过缝处理工艺控制;
·管道敷设(预埋)连接(焊接)工艺控制;
·管道敷设(预埋)后防护措施(管口封堵、管道支护的工艺控制)。
安全控制:设备安装与土建单位施工交叉作业及设备投运时压力控制。
工期控制:设备基础完成与土建施工进度关联控制。
4、水电站电气设备安装
水
电站电气设备安装包含变电站一次设备安装、高低压开关柜安装、变压器安装、综合自动化设备安装、电缆桥架及电缆安装、照明安装、低压电器设备安装等,其中
高低压屏柜安装、变压器安装、电缆桥架及电缆安装、照明安装、低压电器设备安装的质量控制、工艺要求按水电站电气设备安装规程结合工矿企业机电安装的工艺
标准进行。
1)水电站综合自动化设备安装过程控制要点
·屏柜基础槽钢平直度、水平度控制;
·屏柜安装垂直度、平直度控制;
·自动化元件的安装精度控制。
【服务措施及承诺】
为了使用户不但能得到优质样板工程,同时能够在使用过程中享受到周全、快捷的售前、售后服务,本公司特作如下服务措施及承诺:
1.产品实行终身服务制,不使用假冒伪劣产品,严格按照用户合同要求生产、施工,工程质量实行终身负责制。
2.免费提供技术咨询,现场勘测等全方位的售前技术服务,出具符合规范、合理、实用的设计方案,用户来电、来函及时回复,根据客户要求做好技术交底。
3.严格按照国际、国内行业标准IEC439、GB7251及ISO9001和6S标准组织生产,按时、按质、按量满足合同要求,确保产品检验出厂合格率达100%。
4.工程项目现场勘测、方案设计、工程预算、施工方案编制、监理记录、施工记录、成品记录、调试记录、竣工文件等建立专门档案,同时建立运行资料,以便链接、跟踪服务信息,提高维修效率。
5.严格执行国家对产品售后服务“三包”规定,在三包期间,凡属产品质量问题,我司保证免费包修、包换、包退,超过保用期后,公司负责长期提供优质零配件(合理收取工本费)。24小时服务热线:400-0586-896,投诉专线:0731-88905555,如产品发生故障后,在接到客户的电话后30分钟内答复,视交通情况力争在第一时间赶到现场,直到问题解决,问题不解决,服务不停止。
6.公司拥有大批多年质检和售后服务经验的资深工程师,工程项目试运行后,定期派专业技术人员对所有施工后运行的工程状况进行全面监测与维护,了解用户相关人员对工程运行管理情况,协助用户做好日常维护工作。发现隐患,及时处理。
7.工程结束后,派专业人员对用户值班运行人员进行现场免费技术培训。如用户系统维护人员更新,可派员到我司再次参加技术培训。保修期后,邀请用户免费参加我司组织的学习、培训,同时为用户提供新技术的培训。
